尚義抽水蓄能電站首臺機組轉子吊裝就位 |
|
|
|

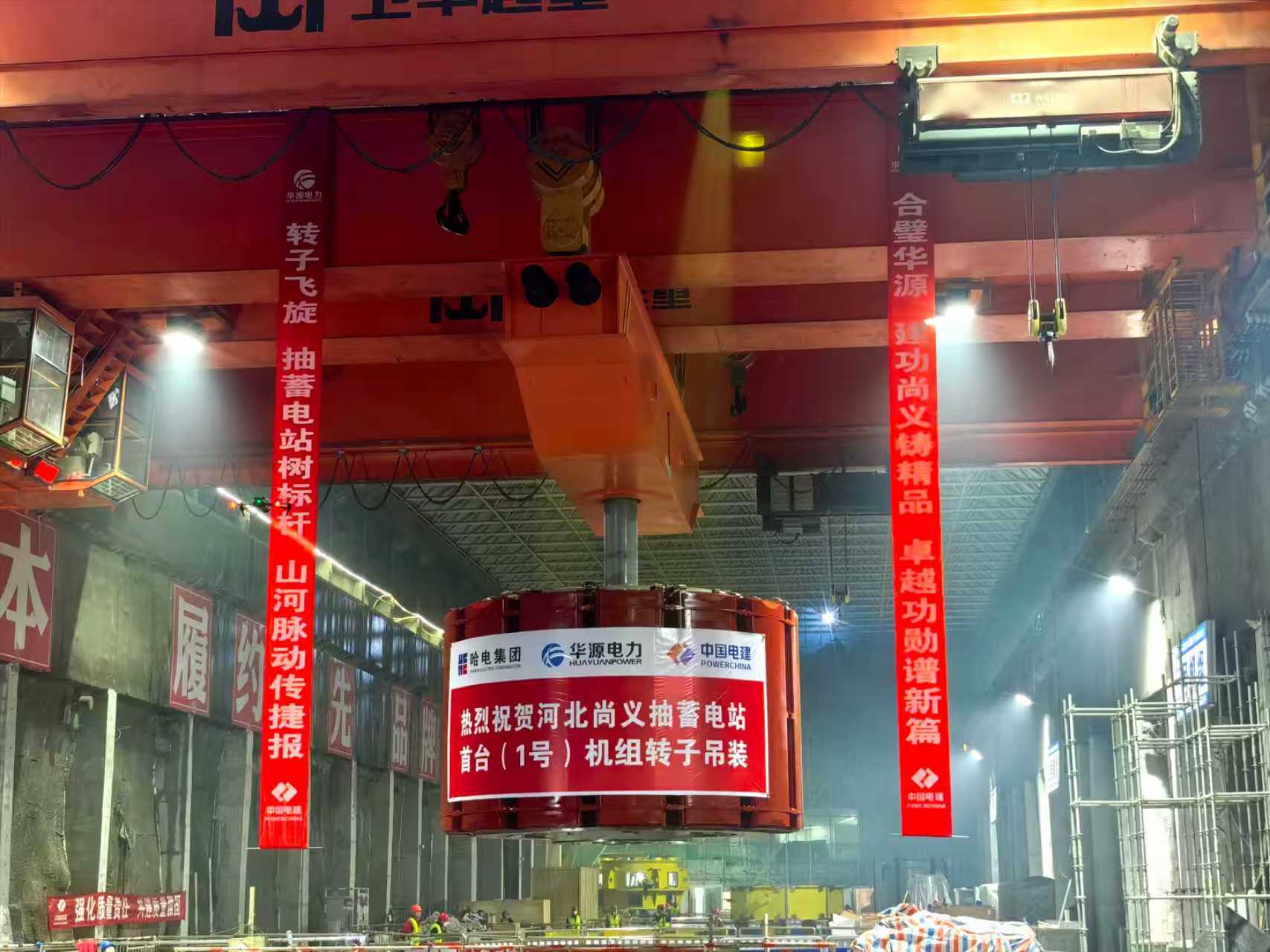

9月8日,河北尚義抽水蓄能電站首臺機組(1號)轉子精準吊裝就位,標志著電站首臺機組核心大件安裝圓滿完成,正式進入總裝調試的沖刺階段。 本次吊裝的1號機組轉子直徑達5.45米,高3.39米,總重約372噸。尤為難得的是,在如此龐大的結構下,轉子展現出極高的安裝精度:整體圓柱度僅0.34毫米,同心度更控制在0.05毫米以內,創造了抽水蓄能機組安裝領域的精工典范。 1號機組轉子與定子之間僅50毫米的工作間隙,約等于成人手掌的寬度,對吊裝作業提出極高要求。任何輕微晃動或偏差均可能導致嚴重事故,吊裝難度屬行業頂尖水平。成功的背后,是項目團隊七十多個晝夜的精心準備與不懈努力:6月28日轉子中心體進場組裝啟動,7月20日完成磁軛疊裝,8月14日磁極掛裝關鍵工序結束,8月30日轉子一次性通過整體耐壓試驗,且各項指標均優于設計標準。本次吊裝過程中,指揮、操作與測量人員配合默契、精準無誤,全程行云流水、一次成功,充分體現了項目團隊高超的技術實力和卓越的組織能力。從首臺機尾水管安裝到轉子吊裝完成,僅用時12個月。 尚義抽水蓄能電站是國家可再生能源發展規劃的重點項目,總裝機容量140萬千瓦,共安裝4臺35萬千瓦可逆式水泵水輪機組。電站投運后,每年可節約標準煤約15萬噸、減排二氧化碳約40萬噸,對優化京津冀能源結構、保障電網穩定運行、促進新能源消納具有重要作用。 下一步,項目部將繼續秉持精益求精的工匠精神,安全高效推進后續機組安裝工作,確保實現年內倒送電目標,全力打造綠色能源精品工程。 |
|
|
